LOSGROESSEN.FERTIGUNG
Fertigung von Losbaugruppen
Information
Anders wie Baugruppen, werden Losbaugruppen immer über einen Vorratsauftrag gefertigt. Standardbaugruppen, können sowohl über einen Kundenauftrag als auch über einen Vorratsauftrag gefertigt werden. In allen Fällen muss die Baugruppe über einen Fertigungsauftrag (I2405) gefertigt werden. D.h., sowohl aus einem Kundenauftrag als auch aus einem Vorratsauftrag kann über das Menü „Extras => Fertigung => …“ einer oder mehrere Fertigungsaufträge erstellt werden. Je nach dem, welchen Menüunterpunkt Sie wählen wird einer oder werden mehrere Fertigungsaufträge für einen Vorgang erstellt.
Wird der Menüpunkt „Gesamter Vorgang an Fertigung“ gewählt, so versucht PMS die Mengen „gleicher“ Baugruppen zu summieren. Dabei werden folgende Gruppierungskriterien eingehalten und die Summe über „gleiche“ Baugruppen mit folgenden „gleichen“ Informationen gebildet:
Für Standardbaugruppen gilt:
Eine Ausnahme bilden Losbaugruppen:
Änderung
Anders wie in den vorangegangenen Versionen wird jetzt der Aufruf des Fertigungsauftrags aus dem Vorgang heraus immer über die Maske I2406, Fertigungsauftragsliste, geleitet. Dabei werden die Mengen zwischen Vorgang und Fertigungsauftrag überprüft und eventuell korrigiert. Ein direkter Sprung aus der integrierten Liste eines Vorgangs in einen Fertigungsauftrag heraus führt den gleichen Abgleich durch ebenso ein Blättern im Fertigungsauftrag. Ein Abgleich der Mengen wird nicht durchgeführt, wenn der Fertigungsauftrag abgeschlossen ist! Damit kann der Fertigungsauftrag nicht mehr geändert werden.
Verhalten
Die Rückmeldung und der Abschluss eines Fertigungsauftrags verhalten sich unterschiedlich, wenn es um die Fertigung für einen Kundenauftrag bzw. einen Vorratsauftrag und die Fertigung von Standardbaugruppen und Losbaugruppen geht. Hier unterscheiden sich die Informationen, die und zur welcher Zeit diese an die Disposition übertragen werden. Eine kleine Tabelle soll dies verdeutlichen:
|
Aktion |
Vorgangsart |
Baugruppenart |
Disposition vorher |
Disposition nachher |
|
Rückmelden |
Kundenauftrag |
Standard |
|
Keine
Änderung |
|
Abschließen |
Kundenauftrag |
Standard Baugruppenkopf und Unterbaugruppen |
I20.STATUS =
„ S“ I20.MENGE_I = 0 I20.MENGE_O =
I20.MENGE_S |
I20.STATUS =
„ S R“ I20.MENGE_I =
I20.MENGE_S I20.MENGE_O = 0 |
|
Abschließen |
Kundenauftrag |
Standard Enthaltene Losbaugruppen |
|
Keine
Änderung |
|
Umbuchen |
Kundenauftrag |
Ist gesperrt! |
|
|
|
|
|
|
|
|
|
Rückmelden |
Vorratsauftrag |
Standard |
|
Keine
Änderung |
|
Rückmelden |
Vorratsauftrag |
Standard Enthaltene Losbaugruppen |
I20.STATUS =
„ S F“ I20.MENGE_P = 0 |
I20.STATUS =
„ S FF“ I20.MENGE_P =
verbaute Menge |
|
Abschließen |
Vorratsauftrag |
Standard Baugruppenkopf und Unterbaugruppen |
I20.STATUS =
„ S“ I20.MENGE_I = 0 I20.MENGE_O =
I20.MENGE_S |
I20.STATUS =
„ S R“ I20.MENGE_I =
I20.MENGE_S I20.MENGE_O = 0 |
|
Umbuchen |
Vorratsauftrag |
Standard Zielvorgang |
I20.STATUS =
„ S“ I20.MENGE_I = 0 I20.MENGE_O =
I20.MENGE_S |
I20.STATUS =
„ S L“ I20.MENGE_I =
Umbuchungsmenge I20.MENGE_O =
berechnet |
|
|
|
|
|
|
|
Rückmelden |
Vorratsauftrag |
Losbaugruppe Baugruppenkopf |
I20.STATUS =
„..S“ I20.MENGE_I = 0 I20.MENGE_O = I20.MENGE_S |
I20.STATUS =
„ S R“ I20.MENGE_I =
Rückmeldemenge I20.MENGE_O =
berechnet |
|
Rückmelden |
Vorratsauftrag |
Losbaugruppe Enthaltene Losbaugruppen |
I20.STATUS =
„ S F“ I20.MENGE_P = 0 |
I20.STATUS =
„ S FF“ I20.MENGE_P =
verbaute Menge |
|
Rückmelden |
Vorratsauftrag |
Losbaugruppe Enthaltene Unterbaugruppen |
|
Keine
Änderung |
|
Abschließen |
Vorratsauftrag |
Losbaugruppe Baugruppenkopf |
|
Keine
Änderung |
|
Abschließen |
Vorratsauftrag |
Losbaugruppe Enthaltene Losbaugruppen |
|
Keine
Änderung |
|
Abschließen |
Vorratsauftrag |
Losbaugruppe Enthaltene Unterbaugruppen |
I20.STATUS =
„ S“ I20.MENGE_I = 0 I20.MENGE_O =
I20.MENGE_S |
I20.STATUS =
„ S R“ I20.MENGE_I =
I20.MENGE_S I20.MENGE_O = 0 |
|
Umbuchen |
Vorratsauftrag |
Losbaugruppe Zielvorgang ist kein Vorratsauftrag! |
I20.STATUS =
„ S F“ I20.MENGE_I = 0 I20.MENGE_O =
I20.MENGE_S |
I20.STATUS =
„ S FL“ I20.MENGE_I =
Umbuchungsmenge I20.MENGE_O =
berechnet |
|
Bereinigen |
Kundenauftrag / Vorratsauftrag |
Standardbaugruppe / Losbaugruppe |
Bem.: Wird ein
Fertigungsauftrag bereinigt müssen nebenstehende Eigenschaften
erfüllt sein. Das Bereinigen des Fertigungsauftrags löscht diesen
aus der Datenbank. |
Stati: Der Vorgang muss
abgeschlossen sein Der
Fertigungsauftrag muss abgeschlossen sein |
Gefertigtes Material eines Fertigungsauftrags kann nur dann umgebucht werden, wenn die Baugruppe für einen Vorratsauftrag gefertigt wurde. Ein Umbuchen von Material aus einem Fertigungsauftrag, der auf einem Kundenauftrag beruht macht keinen Sinn, da das Material ja für den Kundenauftrag benötigt wird. Diese Baugruppen können per Lieferschein vom Projektlager abgebucht werden. Steht man nun in einem Fertigungsauftrag, der durch einen Vorratsauftrag erstellt wurde, so kann Material (Baugruppenkopf) an andere Lagerorte umgebucht werden. Dazu befinden sich unter dem Menüpunkt „Fertigung => Baugruppe umbuchen“ vier frei wählbare Menüpunkte:

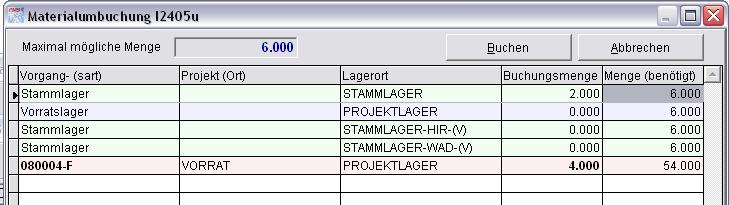

Wie oben zu sehen, werden in der Maske verschiedene Lagerorte vorgeschlagen. Dabei werden Stammlagerbuchungen auf die von der Disposition reserviert werden kann mit einem grünen Hintergrund dargestellt. Stammlagerbuchungen mit einem blauen Hintergrund sollen dem Anwender mitteilen, dass von diesem Lagerort keine Reservierung von Seitens der Disposition erfolgt. Rot hinterlegte Zeilen definieren Buchungen, die an einen anderen Vorgang gehen. Diese roten Zeilen werden über die offene Menge aus der Disposition ermittelt. In der Spalte „Menge (benötigt)“ wird die benötigte Menge des Zielvorgangs eingetragen. Für Stammlagerbuchungen steht in dieser Spalte immer die „Maximal mögliche Menge“, für Buchungen an einen Zielvorgang enthält die Spalte die „offene Menge“ aus der Disposition. PMS schlägt beim Aufruf der Maske immer Umbuchungen an einen anderen Vorgang vor. Dieser Vorschlag kann von Ihnen entsprechend abgeändert werden. Die Summe der Spalte „Buchungsmenge“ kann die angegebene „Maximal mögliche Menge“ nicht überschreiten!
Noch ein Hinweis zu den „fett“ dargestellten Werten in den Spalten „Vorgang- (sart) und Buchungsmenge“. Wird in diesen Spalten die Schrift, wie oben gezeigt, in Fettschrift dargestellt, so wird für diese Zeile keine Lagerumbuchung erzeugt, da Quell- und Zielvorgang identisch sind. Eine Umbuchung wäre Unsinnig, da die Materialmenge mit Ab- und Zugangsbuchung einer Lagerumbuchung nicht geändert würde. Die entsprechende Zeile dient dem Benutzer in diesem Fall als Information, dass der gleiche Vorgang diese Baugruppe auch benötigt um eine übergeordnete Baugruppe fertigen zu können. Aus obiger Einstellung würde eine Lagerumbuchung mit einem Datensatz angelegt werden, wobei das Ziel das Stammlager wäre.
Der Button „Buchen“ ist inaktiv, solange keine Lagerumbuchung für die Materialverteilung erzeugt werden muss. Muss durch Ihre Einstellung(en) eine Lagerumbuchung erzeugt werden, so können Sie „Buchen“ anklicken um die Lagerumbuchung zu erzeugen. Nach Erzeugen der Lagerumbuchung wird direkt in die Maske I2201 gesprungen um die Umbuchung auch vornehmen zu können.
Hinweis
Bitte vergewissern Sie sich vorher, ob Sie die Umbuchung des Baugruppenkopfes auch wirklich vornehmen wollen. Mit Erzeugen der Lagerumbuchung werden diverse Einstellungen in der Lagerumbuchung und der Disposition gesetzt die die Materialverteilung angeben. Wird später die Lagerumbuchung geändert, so werden diese Flags nicht zurückgesetzt!
Siehe auch : Hauptmenü / Hauptindex; / Dictionary Module / Programm- Module / Tabellen Index / Masken Index
Lokale Benutzerhilfe : Meine eigene Hilfe / Zurück zur PMS32 - Hilfe
Dateiversion:1.0.00.09.00 - H.U.DD.V1.V2
Senden
Sie Ihren Kommentar zu diesem Thema an das Entwicklungsteam von PMS32
Weitere Informationen finden Sie unter der aktuellen PMS32 WEB-Hilfe . ©
PMS Compelec GmbH 2006 ® el-Projekt
